Travaux de rénovation intérieure : l’ordre des priorités pour un chantier maîtrisé
Les travaux de rénovation intérieure ne se résument pas au choix d’une peinture ou d’un nouveau sol. Pour éviter les reprises coûteuses, il faut d’abord traiter les sujets liés à la sécurité, à l’humidité, au confort thermique et au fonctionnement quotidien du logement. Une préparation rigoureuse permet ensuite de moderniser une cuisine, une salle de bains, des combles ou un bureau sans multiplier les imprévus.
Définir le périmètre des travaux avant de demander des devis
Une rénovation intérieure peut être légère, intermédiaire ou complète. La première concerne surtout les finitions : peinture, papier peint, revêtements muraux, sol, portes ou éclairage. La rénovation intermédiaire ajoute souvent la cuisine, la salle de bains, des cloisons, des rangements sur mesure ou la remise à niveau d’une installation. Une rénovation complète mobilise plusieurs corps de métier et peut inclure la plomberie, l’électricité, l’isolation, le chauffage, la ventilation et le réagencement des pièces.

Partir des usages plutôt que des tendances
Avant de choisir les matériaux, listez les difficultés concrètes : manque de prises, pièce froide, salle de bains mal ventilée, circulation peu fluide, rangements insuffisants ou cuisine peu fonctionnelle. Cette méthode aide à distinguer les priorités de la décoration. Dans un appartement ancien, déplacer une cloison peut libérer de la lumière, mais il faut aussi vérifier les réseaux électriques, les canalisations et la nature du mur.
Identifier les travaux qui demandent une expertise
La modification d’un mur porteur, la création d’une ouverture, la transformation de combles, d’une cave ou d’un garage en pièce habitable, ainsi que les interventions sur les réseaux, ne se décident pas sur plan uniquement. Une visite technique et une étude préalable permettent d’évaluer la structure, l’humidité, les hauteurs disponibles et les contraintes de ventilation. En copropriété, certains travaux peuvent aussi nécessiter l’accord de la copropriété, notamment lorsqu’ils affectent des éléments communs.

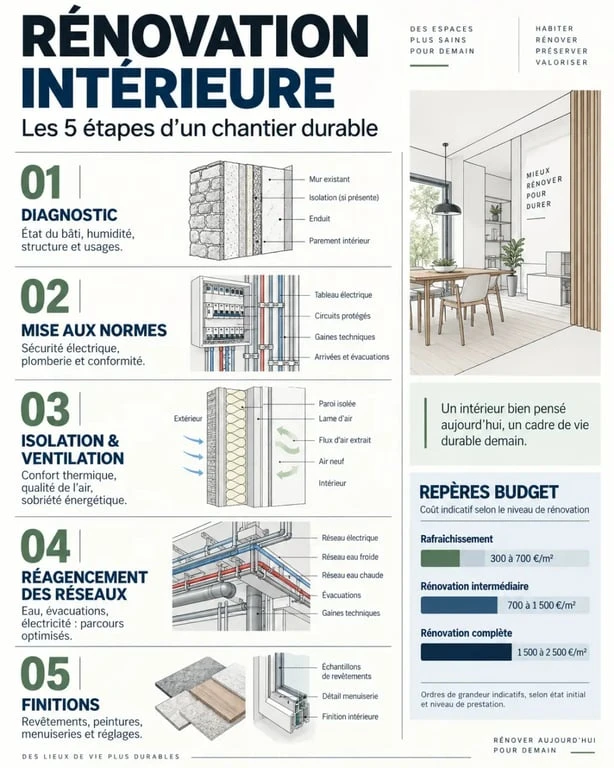

Les 5 priorités qui déterminent un chantier durable
L’ordre des travaux de rénovation intérieure suit une logique simple : on traite d’abord ce qui est invisible, risqué ou difficile à reprendre, puis on avance vers les équipements et les finitions. Cette organisation protège le budget et la qualité finale.
- Diagnostiquer l’existant : repérez les traces d’humidité, les fissures, les fuites, les défauts de ventilation, les installations vieillissantes et les zones mal isolées.
- Sécuriser et remettre aux normes : l’électricité, la plomberie, les évacuations, la ventilation et le chauffage doivent être traités avant de refermer les cloisons ou les faux plafonds.
- Améliorer l’enveloppe intérieure : l’isolation des murs, des planchers ou des combles, associée à une VMC adaptée, améliore le confort thermique et limite les sensations de paroi froide.
- Réagencer et créer les réseaux : les cloisons, les ouvertures, les menuiseries intérieures, les prises, les arrivées d’eau et les éclairages se préparent à ce stade.
- Poser les finitions : le carrelage, le parquet, la peinture, le mobilier, la robinetterie et les luminaires interviennent en dernier.
Une fuite lente ou une condensation cachée peut retenir l’eau dans un support comme une éponge. La surface paraît sèche, mais le matériau continue de se dégrader. Avant de recouvrir un mur de peinture, d’un doublage ou d’un meuble, recherchez l’origine du désordre. Une ventilation insuffisante, une infiltration, une remontée d’humidité ou un pont thermique ne se corrigent pas avec une simple finition. Les masquer conduit souvent à reprendre le chantier quelques mois plus tard.
Rénover pièce par pièce sans oublier les interactions techniques
Cuisine et salle de bains : les pièces les plus techniques
La rénovation d’une cuisine combine plomberie, électricité, crédence, ventilation, revêtements et implantation des meubles. Le plan doit prévoir les prises pour les appareils, les arrivées et évacuations d’eau, ainsi que les dégagements nécessaires à l’ouverture des portes et des tiroirs. Dans une salle de bains, l’étanchéité, l’aération et le choix de matériaux résistants à l’eau passent avant l’esthétique. Déplacer une douche ou un WC peut augmenter fortement le budget si les évacuations doivent être modifiées.
Confort, isolation et nouveaux espaces
L’isolation intérieure est pertinente lorsqu’un mur est froid ou qu’une pièce est difficile à chauffer. Elle réduit toutefois légèrement la surface utile et impose de traiter les raccords pour limiter les ponts thermiques. L’aménagement des combles demande de vérifier l’isolation, la ventilation, l’accès, la hauteur et la structure. Pour un bureau, un éclairage non éblouissant, un nombre suffisant de prises et une isolation acoustique peuvent améliorer davantage le quotidien qu’un simple changement de décoration.
Construire un budget réaliste pour la rénovation intérieure
Le prix dépend de la surface, de l’état initial, de l’accessibilité du logement, du déplacement des réseaux, du niveau de finition et des matériaux choisis. Les fourchettes ne remplacent donc pas un devis établi après une visite, mais elles permettent de cadrer le projet.
| Type d’intervention | Repère de budget | Ce qui fait varier le coût |
|---|---|---|
| Rafraîchissement : peinture et sols | 50 € à 100 € / m² | Préparation des supports, revêtement choisi, état des murs |
| Rénovation intermédiaire | 500 à 1 000 € / m² | Cuisine, salle de bains, cloisons, réseaux et finitions |
| Rénovation complète | 600 à 800 € / m² et plus selon le projet | Importance du réagencement, équipements et contraintes techniques |
Ajoutez une réserve de 10 à 20 % pour les imprévus, en particulier dans un logement ancien. Un devis détaillé doit séparer la main-d’œuvre, les fournitures, les postes préparatoires, les options et les éventuelles déposes. Comparez des prestations équivalentes : un montant plus bas peut exclure la protection des lieux, l’évacuation des gravats, les raccordements ou les finitions.
Choisir un professionnel et sécuriser le déroulement du chantier
Pour des travaux tous corps d’état, un interlocuteur unique peut faciliter la coordination entre l’électricien, le plombier, le plaquiste, le carreleur, le peintre et le menuisier. Son rôle consiste à planifier les interventions, à vérifier les interfaces entre les métiers et à vous informer lorsque des ajustements sont nécessaires. Pour une rénovation ponctuelle, vous pouvez aussi missionner des artisans séparément, à condition de maîtriser vous-même le calendrier et la répartition des responsabilités.
Ce qu’il faut vérifier avant de signer
- Une visite technique permettant de relever les contraintes réelles du logement ;
- un devis daté, détaillé et compréhensible, avec les matériaux, les quantités et les conditions de paiement ;
- les assurances professionnelles adaptées à la nature des travaux, notamment la garantie décennale lorsqu’elle s’applique ;
- un planning prévisionnel, les modalités de réception et la procédure à suivre en cas de modification ;
- pour les travaux structurels ou ceux qui touchent à l’aspect extérieur, les démarches à accomplir auprès de la mairie et les règles du PLU.
Conservez les devis, les plans, les factures, les attestations d’assurance et les échanges qui valident les choix techniques. À la réception, faites le tour du chantier avec l’entreprise. Testez les équipements, les prises, les robinets, les ouvrants et la ventilation, puis notez les éventuelles réserves. Cette étape permet de transformer les travaux de rénovation intérieure en projet maîtrisé, plutôt qu’en succession d’interventions.
- Installer un WC broyeur : guide technique, normes et étapes de pose - 19 septembre 2026
- Travaux de rénovation intérieure : l’ordre des priorités pour un chantier maîtrisé - 18 septembre 2026
- Sortie verticale WC : mesurez l’évacuation avant de remplacer la cuvette - 17 septembre 2026
